2025年8月堆石混凝土系列技术工程进展动态

2025年8月

在建堆石混凝土项目52个

浇筑堆石混凝土14.61万方

截至目前

堆石混凝土系列技术已累计在

300余座工程中应用

完成浇筑总量1020.22万方

累计减少碳排放275.46万吨

中文柱状图 .png

堆石混凝土应用方量和碳减排数量增长图


堆石混凝土工程应用分布图

08

8月堆石混凝土系列技术工程进展动态

08 summary

8月31日


动态·8月底累计浇筑堆石混凝土111.37万方

截至2025年8月底,本年度堆石混凝土累计浇筑量已突破100万方,这一成绩相较去年实现了同比69.0%的显著增长,增幅近七成,创下历史同期新高。

这一里程碑的达成,得益于堆石混凝土技术的不断创新和项目管理的不断优化。后续堆石混凝土技术团队将保持强劲势头,向着更高的目标全力冲刺。


8月22日


福建·下岩水库首仓堆石混凝土顺利浇筑

下岩水库位于三明市大田县,是一座以供水为主,兼顾发电的中型水库工程;水库正常蓄水位662.0m,总库容1329万m³。大坝为堆石混凝土重力坝,坝顶长200.0m,坝顶宽7.0m,坝顶高程666.2m,最大坝高67.2m。

2025年8月22日,下岩水库首仓堆石混凝土顺利浇筑,共计浇筑堆石混凝土约1800方。


首仓堆石完毕


堆石混凝土浇筑完成

参建单位

建设单位:大田县水利投资有限公司

设计单位:福建省水利水电勘测设计研究院有限公司

施工单位:三明市水利水电工程有限公司

监理单位:福建省明兴工程建设有限公司

勘测单位:中国电建集团贵阳勘测设计研究院有限公司


8月17日


江西·双港口水库首仓堆石混凝土顺利浇筑

双港口水库位于资溪县马头山镇斗垣村双港口,水库总库容600万m³,大坝为堆石混凝土双曲拱坝,坝顶总长212.25m,坝高68.00m,是继永丰高拱坝完建后的又一新建拱坝。

2025年8月17日,双港口水库首仓堆石混凝土顺利浇筑,共计浇筑堆石混凝土约1000方。

正在冲洗堆石

正在浇筑堆石混凝土

参建单位

建设单位:资溪县城乡供水一体化项目建设工程项目部

设计单位:黄河勘测规划设计研究院有限公司(联合体设计方)

施工单位:河南华禹水利水电工程有限公司(联合体施工方)

监理单位:江西省建洪工程监理咨询有限公司


8月15日


贵州·冯家桥水库堆石混凝土顺利浇筑

冯家桥水库位于惠水县羡塘镇三合村境内,水库总库容204万m³。大坝采用C9015堆石混凝土重力坝,坝顶高程1057.00m,河床建基面高程1016.00m,最大坝高41m,坝顶宽度6m,坝顶长153.11m。

2025年8月15日,冯家桥水库堆石混凝土顺利浇筑。


冯家桥水库正在浇筑堆石混凝土

参建单位

建设单位:贵州惠水水务投资有限公司

PM 单位:黔南水利水电勘测设计研究院有限公司

设计单位:贵州省水利水电勘测设计研究院

施工单位:贵州九丰源建设发展有限公司

监理单位:福建省明兴工程建设有限公司

8月7日


贵州·甘家沟水库顺利封顶

甘家沟水库位于贵州省道真县,水库正常蓄水位为774.0m,总库容154万m³。大坝为堆石混凝土重力坝,河床建基面高程743.5m,坝顶高程776.5m,最大坝高33.0m,坝轴线长110.0m,坝顶宽为6.0m,坝底最大厚度为30.5m。

2025年8月7日,甘家沟水库顺利封顶。

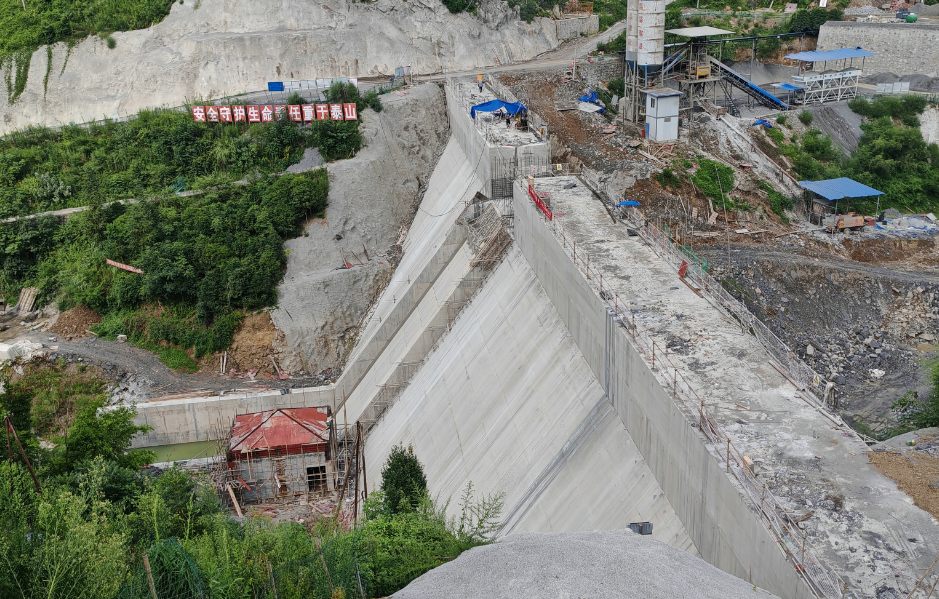

甘家沟水库堆石混凝土坝顺利封顶

参建单位

建设单位:道真仡佬族苗族自治县水库建设运行中心

设计单位:遵义市水利水电勘测设计研究院有限责任公司

监理单位:遵义神禹科技实业有限责任公司

施工单位:贵州嘉泽建设工程有限公司


8月4日


福建·马跳水库顺利溢洪

马跳水库位于福建省永春县桃溪上游的锦斗镇,工程规模为中型,总库容1010万m³,工程拦河坝为堆石混凝土重力坝,坝顶高程486.0m,最大坝高69.0m,坝顶长度330.0m。工程于2021年3月开工,2023年11月完工。

2021年4月,马跳水库首仓堆石混凝土浇筑,2023年10月,拦河坝封顶。 2025年8月4日,马跳水库堆石混凝土坝首次溢洪,运行情况良好。

马跳水库首次溢洪

参建单位

建设单位:福建省马跳水库开发有限公司

设计单位:福建省水利水电勘察设计研究院

施工单位:福建路港集团有限公司、福建省良源建设工程有限公司

监理单位:福建省水利水电建设有限公司

          编辑:李   帆

          审核:闭忠明


2025-10-09 18:57
